چالش‌های مدیریت تغییر

7 چالش مدیریت تغییر در سازمان‌ها + راهکارها

هفته گذشته
زمان مطالعه:
10 دقیقه

تغییر، برخلاف تصور رایج، همیشه با اشتیاق و استقبال همراه نیست. هرچند ممکن است در جلسات رسمی از آن با واژه‌هایی چون «فرصت»، «نوآوری» یا «پیشرفت» یاد شود، اما در واقعیت، برای بسیاری از کارکنان، تغییر بیشتر شبیه به یک زمین‌لرزه است تا یک نسیم تازه.

درست زمانی‌که روندها، نقش‌ها یا ساختارهای آشنا زیر پا جابه‌جا می‌شوند، مقاومت، سردرگمی و حتی ترس سر برمی‌آورند. در این مقاله، نگاهی می‌اندازیم به چالش‌های رایجی که مدیران و رهبران در مسیر پیاده‌سازی تغییر با آن‌ها روبه‌رو می‌شوند.

اجرای موفق تغییر به یک برنامهٔ عملی، معیارهای سنجش و پیگیری مستمر نیاز دارد. این راهنما، هفت چالش اصلی اجرای تغییر را بررسی می‌کند و برای هر یک، راهکارهای گام‌به‌گام، شاخص های کلیدی عملکرد / KPI، مسئولیت‌ها و بازه زمانی پیشنهادی ارائه می‌دهد.

اگر درباره تغییر در سطح سازمانی مطالعه نداشته‌اید، پیشنهاد می‌کنم پیش از ادامه این مطلب، مقاله مدیریت تغییر را مطالعه کنید و سپس به سراغ این نوشته بیایید.

1. مقاومت در برابر تغییر

چالش: بسیاری از افراد با تغییر راحت نیستند. نگران از دست دادن کنترل، راحتی یا جایگاه خود هستند؛ این مقاومت می‌تواند به شکل بی‌انگیزگی، انتقاد پنهان یا حتی خرابکاری ناخواسته بروز کند.

راهکار گام‌به‌گام:

  1. درگیرسازی زودهنگام: کارکنان را از مرحله طراحی در جریان قرار دهید.

  2. شفاف‌سازی دلیل تغییر: اهداف و منافع را هم در سطح سازمانی و هم فردی توضیح دهید.

  3. گوش‌دادن فعال: جلسات پرسش و پاسخ منظم برگزار کنید.

  4. حمایت و آموزش: منابع آموزشی، حمایت روانی و تجهیزات لازم را فراهم کنید.

KPI پیشنهادی:

  • حداقل 80 درصد کارکنان باید در جلسات پرسش و پاسخ حضور فعال داشته باشند.

  • حداقل 65 درصد کارکنان باید ظرف ۶ هفته پس از معرفی، سیستم جدید را پذیرفته و استفاده کنند.

مسئول: مدیر پروژه یا مدیر تیم + منابع انسانی
بازه زمانی: 6 هفته اجرای اولیه + ارزیابی

یک شرکت تصمیم می‌گیرد کارکنانش دورکاری کنند، اما بعضی‌ها نگران کاهش بهره‌وری و کارایی هستند و مخالفت می‌کنند. برای رفع این نگرانی‌ها، مدیران جلسات پرسش و پاسخ برگزار می‌کنند تا سؤالات کارکنان را بشنوند و جواب بدهند.

آنها همچنین فواید دورکاری مثل انعطاف در ساعات کاری و تعادل بهتر بین زندگی و کار را به‌روشنی توضیح می‌دهند و در صورت نیاز تجهیزات لازم مثل لپ‌تاپ و اینترنت پرسرعت را برای آنها فراهم می‌کنند تا کارمندان راحت و مؤثر بتوانند از خانه کار کنند. این اقدامات باعث می‌شود مقاومت‌ها کمتر و پذیرش دورکاری راحت‌تر انجام شود.

2. ارتباطات ضعیف

چالش: ابهام در پیام‌رسانی باعث سردرگمی، شایعه‌سازی و کاهش اعتماد می‌شود.

راهکار گام‌به‌گام:

  1. نقشه پیام‌رسانی براساس پرسونای داخلی: برای هر گروه پیام اختصاصی طراحی کنید.

  2. کانال‌های متنوع: از ایمیل، جلسات حضوری یا آنلاین و ویدئوهای کوتاه استفاده کنید.

  3. فرصت بازخورد: مکانیسم پرسش و پاسخ دوطرفه ایجاد کنید.

KPI پیشنهادی:

  • حداقل 90 درصد کارکنان باید پیام‌های کلیدی مربوط به تغییر را مشاهده کنند.

  • حداقل 80 درصد کارکنان باید بتوانند هدف تغییر را به‌درستی بیان کنند.

مسئول: تیم ارتباطات داخلی + مدیر پروژه
بازه زمانی: از پیش‌اعلام تا پایان فاز تثبیت

شرکت یک سیستم جدید راه‌اندازی می‌کند، اما کارکنان نمی‌دانند چطور باید از آن استفاده کنند. برای حل این مشکل، ویدیوهای آموزشی ساده و واضح تهیه می‌شود، یک فایل شامل سؤالات متداول آماده می‌شود و هر تیم در جلسات توجیهی شرکت می‌کند تا قدم به قدم یاد بگیرند. این کار باعث می‌شود همه با اطمینان و مهارت کافی بتوانند از سیستم جدید استفاده کنند.

مدیریت تغییر در سازمان‌ها

3. خستگی از تغییرات مداوم

چالش: وقتی تغییرات زیادی پشت‌سر‌هم اتفاق بیفتد، کارکنان احساس خستگی یا بی‌انگیزگی می‌کنند؛ این وضعیت می‌تواند منجر به فرسودگی شغلی، افت بهره‌وری و مقاومت ناخودآگاه در برابر تغییر شود.

راهکار گام‌به‌گام:

  1. اولویت‌بندی پروژه‌ها با ماتریس اثر/تلاش: پروژه‌ها را بر اساس تأثیر و میزان تلاش مورد نیاز اولویت‌بندی کنید.

  2. سقف همزمانی تغییر: حداکثر ۲ پروژه بزرگ را همزمان به یک تیم اختصاص بدهید.

  3. فواصل بازیابی: دوره‌های بدون تغییر برای تثبیت و استراحت برنامه‌ریزی کنید.

KPI پیشنهادی:

  • امتیاز رضایت شغلی / eNPS باید پایدار بماند یا به‌تدریج افزایش پیدا کند.

  • بهره‌وری تیم باید حداقل 95 درصد سطح قبل از شروع تغییر حفظ یا افزایش یابد.

مسئول: مدیر منابع انسانی + رهبران تیم‌ها
بازه زمانی: بازنگری هر 3 ماه

در عرض شش ماه، سه سیستم جدید به تیم IT معرفی شده  که باعث می‌شود اعضای تیم احساس فشار و خستگی کنند و انگیزه‌شان کم شود. برای جلوگیری از افت کیفیت و استرس بیشتر، شرکت تصمیم می‌گیرد یکی از پروژه‌ها را عقب بیندازد و برنامه زمانی را بازنگری کند تا تیم فرصت کافی برای یادگیری و سازگاری با سیستم‌های جدید داشته باشد. این کار به تیم کمک می‌کند با آرامش بیشتر و انرژی بهتر روی کارها تمرکز کند.

4. نبود مهارت یا آموزش کافی

چالش: افراد مایل به تغییر هستند، اما معمولاً مهارت یا دانش لازم را ندارند؛ در این شرایط، حتی انگیزه بالا هم بدون ابزار و آموزش مناسب به نتیجه نمی‌رسد و باعث ناامیدی می‌شود.

راهکار گام‌به‌گام:

  1. برنامه آموزشی سه‌مرحله‌ای: یک فایل راهنمای، کارگاه عملی و پشتیبانی ادامه‌دار فراهم کنید.

  2. فرصت تمرین امن: دوره تست ایجاد کنید تا افراد بتوانند بدون ریسک تغییرات جدید را تمرین کنند.

  3. پشتیبانی در لحظه: در صورت ضرورت کانال آنلاین یا شماره تماس اختصاصی برای کمک فوری فراهم کنید.

KPI پیشنهادی:

  • زمان متوسط لازم برای رسیدن کارکنان به توانمندی کامل نباید بیشتر از 4 هفته باشد.
    نرخ خطاهای عملیاتی باید حداقل 30 درصد کاهش یابد.

مسئول: مدیر آموزش + رهبر تیم‌ها
بازه زمانی: آموزش اولیه + 8 هفته پشتیبانی

تیم فروش باید با نرم‌افزار جدید CRM کار کنه، اما خیلی‌ها بلد نیستن چطوری استفاده کنن. برای حل این مشکل، جلسات آموزشی آنلاین و تعاملی برگزار می‌شه که اعضا می‌تونن هم‌زمان یاد بگیرن و سؤالات‌شون رو بپرسن. علاوه بر این، پشتیبانی آنلاین همیشه در دسترسه تا هر وقت نیاز داشتن کمک بگیرن. همچنین هر هفته نکات کاربردی و ساده‌ای برای استفاده بهتر از نرم‌افزار ارسال می‌شه تا تیم به مرور زمان راحت‌تر و با اعتماد به‌نفس بیشتری کار کنه.

5. اهداف یا چشم‌انداز نامشخص

چالش: اگر کارمندان ما ندانند که چرا تغییر در حال انجام است یا هدف نهایی چیست، نمی‌توانند با آن همراه شوند؛ در نبود این شفافیت، افراد دچار سردرگمی شده و ممکن است احساس بی‌هدفی یا بی‌اعتمادی کنند.

راهکار گام‌به‌گام:

  1. بیان هدف طبق SMART یا OKR: هدف را مشخص، قابل اندازه‌گیری و زمان‌بندی‌شده تعریف کنید.

  2. توضیح دلیل و منافع در سه سطح: سازمان، تیم و فرد را به‌طور واضح شرح بدهید.

  3. تکرار پیام‌ها در تمام سطوح سازمانی: پیام‌ها را به‌طور مداوم و هماهنگ در کل سازمان منتقل کنید.

KPI پیشنهادی:

  • حداقل 80 درصد کارکنان باید بتوانند هدف تغییر را به‌درستی توضیح دهند.

  • پیشرفت در شاخص کلیدی عملکرد (مثل کاهش زمان پاسخ‌گویی به مشتری) باید حداقل 90 درصد از هدف تعیین‌شده باشد.

مسئول: مدیرعامل + مدیر پروژه
بازه زمانی: اعلام در شروع + یادآوری ماهانه

مثال: شرکت اعلام می‌کند: «ما در حال تحول هستیم.» اما کارکنان نمی‌دانند این تحول دقیقاً چیست و چه تأثیری بر کارشان دارد. مدیران به‌جای شعار دادن، به‌روشنی توضیح می‌دهند:

«هدف ما دیجیتالی‌سازی کامل فرایندها تا پایان امسال است، تا بتوانیم درخواست‌های مشتریان را به‌جای ۵ روز، ظرف ۲۴ ساعت پاسخ دهیم و سهم بازارمان را در برابر رقبا حفظ کنیم.» این نسخه، هم هدف (دیجیتالی‌سازی)، هم دلیل (افزایش سرعت خدمات و توانایی رقابت) و هم معیار موفقیت (کاهش زمان پاسخگویی از ۵ روز به ۲۴ ساعت) را روشن می‌کند.

6. نبود پیگیری بعد از اجرای تغییر

چالش: اگر تغییرات را پس از اجرا پیگیری نکنیم، احتمال بالایی وجود دارد افراد دوباره به عادت‌های قبلی خود بازگردند؛ این بازگشت تدریجی می‌تواند تمام زحمات قبلی‌مان را بی‌اثر کرده و فرهنگ سازمانی‌مان را دچار عقب‌گرد کند.

راهکار گام‌به‌گام:

  1. داشبورد پذیرش: نرخ استفاده، کیفیت خروجی و کاهش خطا را به‌صورت منظم نمایش بدهید.

  2. چک‌های 30-60-90 روزه برای بازبینی پیشرفت: جلسات بازبینی پیشرفت در این بازه‌ها برگزار کنید.

  3. تشویق رفتار درست: رفتارهای مطلوب را با به رسمیت شناختن، پاداش یا بازی‌سازی تقویت کنید.

KPI پیشنهادی:

  • پس از گذشت 3 ماه، حداقل 80 درصد کارکنان باید به‌طور مستمر از روش یا سیستم جدید استفاده کنند.

  • بازگشت کارکنان به استفاده از روش‌های قدیمی نباید بیش از 10 درصد باشد.

مسئول: رهبر تیم‌ها + مدیر تغییر
بازه زمانی: 3 ماه اول + ارزیابی دوره‌ای

فرض کنید یک شرکت یه سیستم گزارش‌دهی جدید راه‌اندازی می‌کنه تا کارها سریع‌تر و دقیق‌تر پیش برن. ولی بعد از یه ماه، بیشتر کارمندا دوباره برمی‌گردن سراغ همون فایل‌های اکسل قدیمی. چون یا روش جدید رو خوب یاد نگرفتن، یا نمی‌دونن چرا باید ازش استفاده کنن.

تو این شرایط، مدیرها نباید فقط تماشا کنن. اون‌ها شروع می‌کنن به بررسی اینکه چه کسایی درست از سیستم جدید استفاده می‌کنن و چرا بعضیا برنگشتن به اکسل. بعد، اونایی که عملکرد خوبی دارن رو جلوی تیم تشویق می‌کنن و توی جلسات به بقیه هم یادآوری می‌کنن که این سیستم چه مزایایی داره مثل سرعت بیشتر، خطای کمتر یا راحتی در تحلیل داده. اینطوری کم‌کم مقاومت‌ها کم می‌شه و استفاده از روش جدید جا می‌افته.

7. عدم حمایت از طرف مدیران

چالش: اگر مدیران خودشان تغییر را جدی نگیرند یا اجرا نکنند، بقیه کارکنان هم دنباله‌رو آن نخواهند بود؛ یکی نبودن حرف و عمل مدیران باعث بی‌اعتمادی و کاهش انگیزه در تیم می‌شود.

راهکار گام‌به‌گام:

  1. همراستایی رهبران: کارگاه ۹۰ دقیقه‌ای پیش از شروع تغییر برگزار کنید.

  2. تعهد علنی: مدیران استفاده از روش جدید را به‌صورت علنی نشان دهند.

  3. ارزیابی رفتار رهبری: تابلوی نتایج هفتگی با ۳ شاخص کلیدی راه‌اندازی کنید.

KPI پیشنهادی:

  • مدیران باید در حداقل 90 درصد جلسات مرتبط با تغییر حضور فعال داشته باشند.

  • حداقل 80 درصد مدیران باید رفتارها و روش‌های جدید مربوط به تغییر را به‌طور عملی اجرا کنند.

مسئول: مدیر ارشد منابع انسانی + هیئت‌مدیره
بازه زمانی: پیش از شروع + پایش ماهانه

وقتی یه شرکت می‌خواد روش چابک رو اجرا کنه، اما مدیران همچنان با سبک‌های قدیمی مدیریت می‌کنن، تیم‌ها واقعاً نمی‌تونن چابک بشن. چون چابک بودن یعنی خودمختاری، تصمیم‌گیری سریع و فضای باز برای تغییر و این چیزیه که با کنترل زیاد مدیران جور در نمیاد.

برای اینکه تغییر واقعاً اتفاق بیفته، خود مدیران باید اول از همه تغییر کنن. یعنی آموزش ببینن، نگرش جدید رو درک کنن و سبک مدیریتی خودشون رو بازبینی کنن. وقتی مدیران رفتارهای چابک رو نشون بدن - مثل شفافیت، اعتماد، حمایت از تصمیم‌گیری تیمی - کم‌کم این فرهنگ به همه تیم‌ها منتقل می‌شه و چابک بودن تبدیل به یک رفتار طبیعی در کل سازمان می‌شه.

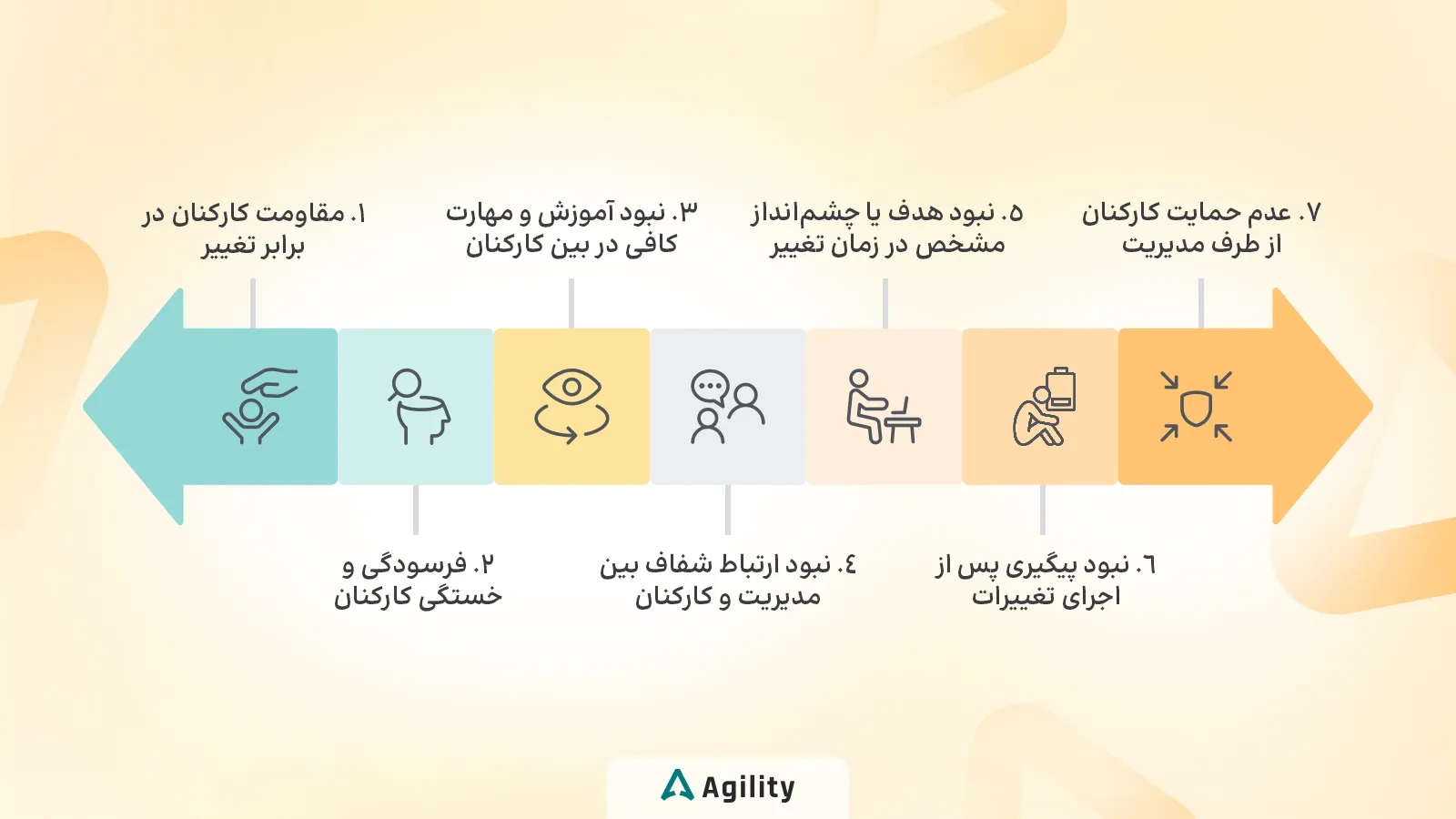

7 چالش رایج مدیریت تغییر

چک‌لیست کنترل تغییر

این جدول یک چک‌لیست سریع برای پایش و کنترل تغییر در سازمان است که وضعیت اهداف، آموزش، پیگیری و حمایت مدیران را به‌صورت ملموس نشان می‌دهد.



شماره

سوال کلیدی

روش بررسی

ابزار/مدرک

1

آیا هدف تغییر SMART تعریف شده است؟

مرور اسناد پروژه و اهداف مکتوب

سند اهداف، OKR یا KPI تعریف‌شده

2

آیا مالک یا Owner تغییر مشخص و منصوب شده است؟

بررسی تصمیمات مدیریت و اعلام رسمی

حکم یا نامه رسمی، معرفی در جلسات

3

آیا فاز پایلوت طراحی و اجرا شده است؟

مرور برنامه اجرایی و نتایج پایلوت

گزارش پایلوت، بازخورد اولیه تیم‌ها

4

آیا پیام‌رسانی متناسب با پرسونای داخلی انجام شده است؟

بررسی کمپین داخلی و کانال‌های اطلاع‌رسانی

پلن ارتباطات، نمونه پیام‌ها، ویدئوها

5

آیا آموزش و پشتیبانی پیش‌بینی شده است؟

مرور برنامه آموزشی و سیستم پشتیبانی

تقویم آموزش، راهنمای کاربری، Help Desk

6

آیا KPI و داشبورد برای پایش پیشرفت تعیین شده‌اند؟

بررسی متریک‌ها و نحوه گزارش‌دهی

داشبورد آنلاین، گزارش عملکرد

7

آیا نقاط پیگیری 30/60/90 روزه تعریف شده‌اند؟

مرور پلن زمان‌بندی پیگیری

جدول زمان‌بندی جلسات، صورت‌جلسه پیگیری

8

آیا حمایت عملی مدیران وجود دارد؟

مشاهده مشارکت مدیران در فرایند

حضور در جلسات، استفاده واقعی از تغییر

9

آیا برنامه مدیریت مقاومت کارکنان تدوین شده است؟

مرور استراتژی HR و جلسات Q&A

برنامه مدیریت مقاومت، ثبت بازخورد

10

آیا برنامه جلوگیری از خستگی تغییر وجود دارد؟

بررسی تعداد پروژه‌ها و فاصله بین آنها

تقویم پروژه‌ها، گزارش سلامت سازمان

جمع‌بندی

تغییر همیشه چالش‌برانگیز است، اما با درگیرکردن تیم از ابتدا، ارتباط شفاف، آموزش هدفمند و حمایت مدیران، می‌توان مسیر را هموار کرد. نقشه راه و چک‌لیست دقیق، کلید موفقیت و جلوگیری از بازگشت به گذشته‌اند. بدون این‌ها، تغییر محکوم به شکست است؛ پس با برنامه جلو بروید و برنده باشید!

در اجیلیتی، آموزش مدیریت پروژه فراتر از تئوری‌های رایج ارائه می‌شود. ما بر مفاهیم عملی، تجربه‌های واقعی و ابزارهایی تمرکز داریم که مدیران پروژه واقعاً به آن‌ها نیاز دارند.

سوالات متداول

کارکنان معمولاً از دست دادن راحتی، کنترل یا جایگاه خود نگرانند که باعث بی‌انگیزگی یا مخالفت می‌شود.
با درگیرسازی زودهنگام کارکنان، شفاف‌سازی دلایل تغییر، گوش دادن فعال و آموزش مناسب.
چالش‌های اصلی مدیریت تغییر شامل مقاومت کارکنان، ارتباطات ضعیف، خستگی ناشی از تغییرات مداوم، نبود مهارت کافی، اهداف نامشخص، عدم پیگیری و نبود حمایت مدیران است. با برنامه‌ریزی، آموزش هدفمند و مشارکت فعال مدیران می‌توان موفقیت تغییر را تضمین کرد.
